ساختار شکست کار (WBS) در مدیریت پروژه چیست؟

شکستن و تقسیم یک کار بزرگ به کارهای کوچکتر، یکی از روش‌های مدیریت و افزایش بهره‌وری به شمار می‌رود. ساختار شکست کار یا Wbs ، ابزاری است که این تکنیک را برای پروژه‌های مختلف مورد استفاده قرار می‌دهد. این برنامه، محدوده پروژه، هزینه‌ها و فعالیت‌های اولیه را به صورت یکپارچه مدیریت کرده و به شما […]

اشتراک گذاری
05 فروردین 1404
62 بازدید
کد مطلب : 1319

شکستن و تقسیم یک کار بزرگ به کارهای کوچکتر، یکی از روش‌های مدیریت و افزایش بهره‌وری به شمار می‌رود. ساختار شکست کار یا Wbs ، ابزاری است که این تکنیک را برای پروژه‌های مختلف مورد استفاده قرار می‌دهد. این برنامه، محدوده پروژه، هزینه‌ها و فعالیت‌های اولیه را به صورت یکپارچه مدیریت کرده و به شما اطمینان می‌دهد که تمام برنامه‌های پروژه در یک راستا هستند. همراه ما بمانید تا به شما بگوییم منظور از ساختار شکست کار چیست.

ساختار شکست کار چیست؟

ساختار شکست کار یا Work Breakdown Structure، از اولین مراحل در مدیریت یک طرح یا پروژه است که می‌تواند تیم شما را در مسیر موفقیت قرار دهد. در واقع، Wbs ، نمایشی از محصولات و خدمات قابل تحویل یک پروژه است که به بخش‌های کوچکتر تقسیم می‌شود.

این برنامه نقش بسیار مهمی در مدیریت محدوده و محتوای پروژه دارد. بی توجهی و یا عدم صرف زمان و هزینه کافی برای تهیه آن، می‌تواند باعث ایجاد مشکل و یا حتی شکست پروژه‌ها شود.

ساختار شکست کار (Wbs)، ضمن تعریف چگونگی انجام پروژه، هر چیزی که برای انجام آن نیاز دارید را در قالب یک نمودار ساده و قابل فهم به شما نمایش می‌دهد. هدف از ارائه این نمودارها، تجزیه فعالیت‌های پیچیده به عناصر کوچکتر و بیشتر است. ساختار شکست کار یکی از اساسی‌ترین ابزارهای مدیریت پروژه است که به مدیران کمک می‌کند پروژه‌های پیچیده را به بخش‌های قابل کنترل تقسیم کنند. این روش اولین بار توسط وزارت دفاع آمریکا در دهه ۱۹۶۰ توسعه یافت و امروزه به عنوان استانداردی جهانی در مدیریت پروژه شناخته می‌شود.

تعریف WBS:
WBS نمایش گرافیکی یا سلسله‌مراتبی از تمام کارهای مورد نیاز برای تکمیل یک پروژه است. این ساختار:

  • پروژه را به بخش‌های کوچکتر تقسیم می‌کند
  • روابط بین اجزا را مشخص می‌نماید
  • محدوده پروژه را دقیقاً تعریف می‌کند

اجزای اصلی WBS:

  • سطوح WBS: از سطح ۰ (کل پروژه) تا سطوح پایین‌تر (بسته‌های کاری)
  • بسته‌های کاری: کوچکترین واحدهای قابل مدیریت
  • کدهای WBS: سیستم شماره‌گذاری برای شناسایی هر جزء

مزایای استفاده از WBS:

  • شفاف‌سازی محدوده پروژه
  • بهبود برآورد هزینه و زمان
  • تسهیل تخصیص منابع
  • افزایش کنترل بر پیشرفت پروژه
  • کاهش ریسک فراموش شدن فعالیت‌ها

مراحل ایجاد WBS:

  1. تعیین اهداف اصلی پروژه
  2. شناسایی deliverables (تحویل‌شدنی‌های) اصلی
  3. تقسیم هر deliverable به اجزای کوچکتر
  4. ادامه تقسیم تا رسیدن به بسته‌های کاری
  5. بررسی کامل بودن ساختار
  6. تخصیص مسئولیت‌ها

انواع WBS:

  • تحویل‌محور: بر اساس محصولات/خدمات نهایی
  • فعالیت‌محور: بر اساس کارهای لازم برای تولید محصولات
  • ترکیبی: ترکیب دو روش فوق

بهترین روش‌های اجرای WBS:

  • قانون ۱۰۰%: WBS باید تمام کارهای مورد نیاز را پوشش دهد
  • قاعده ۸/۸۰: هر بسته کاری باید بین ۸ تا ۸۰ ساعت کار داشته باشد
  • اجتناب از همپوشانی
  • مشارکت تیم پروژه در ایجاد WBS
  • انعطاف‌پذیری برای تغییرات

 ارتباط WBS با دیگر ابزارهای مدیریت پروژه:

  • نمودار گانت: برای زمان‌بندی فعالیت‌ها
  • OBS (ساختار شکست سازمانی): برای تخصیص مسئولیت‌ها
  • RBS (ساختار شکست ریسک): برای مدیریت ریسک‌ها
  • CBS (ساختار شکست هزینه): برای مدیریت مالی

 مثال عملی:
برای پروژه ساخت یک خانه، WBS ممکن است شامل این سطوح باشد:

  1. سطح ۰: ساخت خانه
  2. سطح ۱: فونداسیون، اسکلت، تاسیسات، نازک‌کاری
  3. سطح ۲ (زیرمجموعه نازک‌کاری): کف‌سازی، نقاشی، نصب در و پنجره
  4. سطح ۳: بسته‌های کاری مانند “نقاشی دیوارهای اتاق خواب”

 چالش‌های پیاده‌سازی WBS:

  • تعریف نادرست محدوده پروژه
  • تقسیم بیش از حد یا ناکافی کارها
  • عدم مشارکت ذینفعان
  • مقاومت در برابر تغییرات
  • عدم به‌روزرسانی WBS پس از تغییرات

 ابزارهای ایجاد WBS:

  • نرم‌افزارهای تخصصی (MS Project, WBS Chart Pro)
  • ابزارهای عمومی (Excel, Visio)
  • ابزارهای آنلاین (Lucidchart, MindMeister)

نمونه ساختار شکست کار یک پروژه

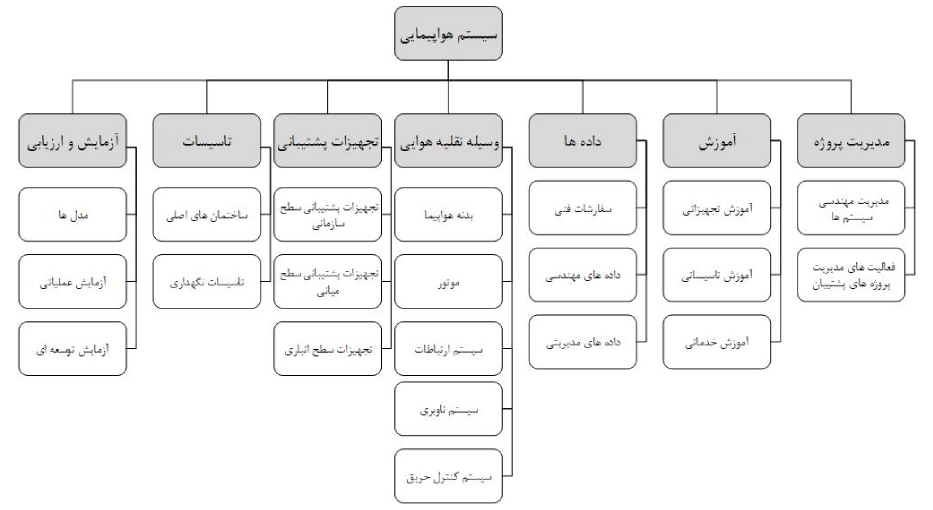

در شکل زیر مثالی از  ساختار شکست کار بر مبنای تحویل دادنی های عمده را مشاهده می‌کنید. این نمونه WBS برای سیستم هواپیمایی است.

قابل ذکر است نمودار فوق با نرم افزارVisio  ترسیم شده است.

چرا باید ساختار شکست کار داشته باشیم؟

منطقی است که برای انجام کارهای بزرگ، ابتدا آن‌ها را به کارها و فعالیت‌های کوچک‌تر می‌شکنیم. ساختار شکست کار یکی از ابزارهای مدیریت پروژه است که پروژه را به بسته‌هایی با قابلیت مدیریت بهتر تقسیم می‌کند.

از طرفی سند ساختار شکست کار می‌تواند توافقی بین شما و ذی‌اثران پروژه در مورد محصول نهایی و فعالیت‌های پروژه باشد و هر گونه ادعا و عدم شفافیت را به حداقل برساند، تهیه‌ی ساختار شکست کار در پروژه کمک زیادی به شناسایی بهتر فعالیت‌ها‌ی پروژه می‌نماید.

ساختارشکست کار مرزهای محدوده را به‌خوبی مشخص می‌کند و می‌توان آن را به عنوان یک داشبورد برای کنترل تغییرات دامنه استفاده کرد و مانع از بروز خزش محدوده و محتوا شد. ساختار شکست کار مبنایی برای تهیه برنامه ‌زمانبندی  است و تهیه آن از به هدر رفتن زمان و هزینه در پروژه‌ها جلوگیری می‌کند و موجبات تصمیم‌گیری درست و بهنگام در مراحل مختلف می‌شود.

WBS برای تمامی دست اندرکاران پروژه یک دید مشترک ایجاد می‌کند و نمایش گرافیکی و ساده‌ای از کار ارائه می‌دهد که به‌راحتی قابل خواندن و فهم است. در نتیجه مسئولین امر به‌راحتی می‌توانند آن را مرور کرده و نکات فراموش شده را یادآوری کنند.
